Le plan de pose poutrelle hourdis n’est pas un simple croquis de chantier: c’est le document qui aligne les appuis, les axes, l’étaiement et les réservations avant le coulage. Quand il est bien lu, le chantier avance vite; quand il est approximatif, on corrige au béton, et c’est toujours trop tard. Je détaille ici ce qu’il faut vérifier, comment lire le plan et quels pièges je surveille en rénovation.
Les points à verrouiller avant le coulage
- Le sens des poutrelles et l’axe de départ doivent être tracés avant la pose de la première file.
- L’appui sur la maçonnerie ou le béton doit être propre, de niveau et conforme aux préconisations du système.
- L’étaiement suit le plan du bureau d’études: mal placé, il déforme le plancher au lieu de le sécuriser.
- Les entrevous, chaînages, treillis et chapeaux de rive se préparent avant le bétonnage, pas pendant.
- Les trémies, gaines et charges ponctuelles se traitent dès la conception, surtout en rénovation.

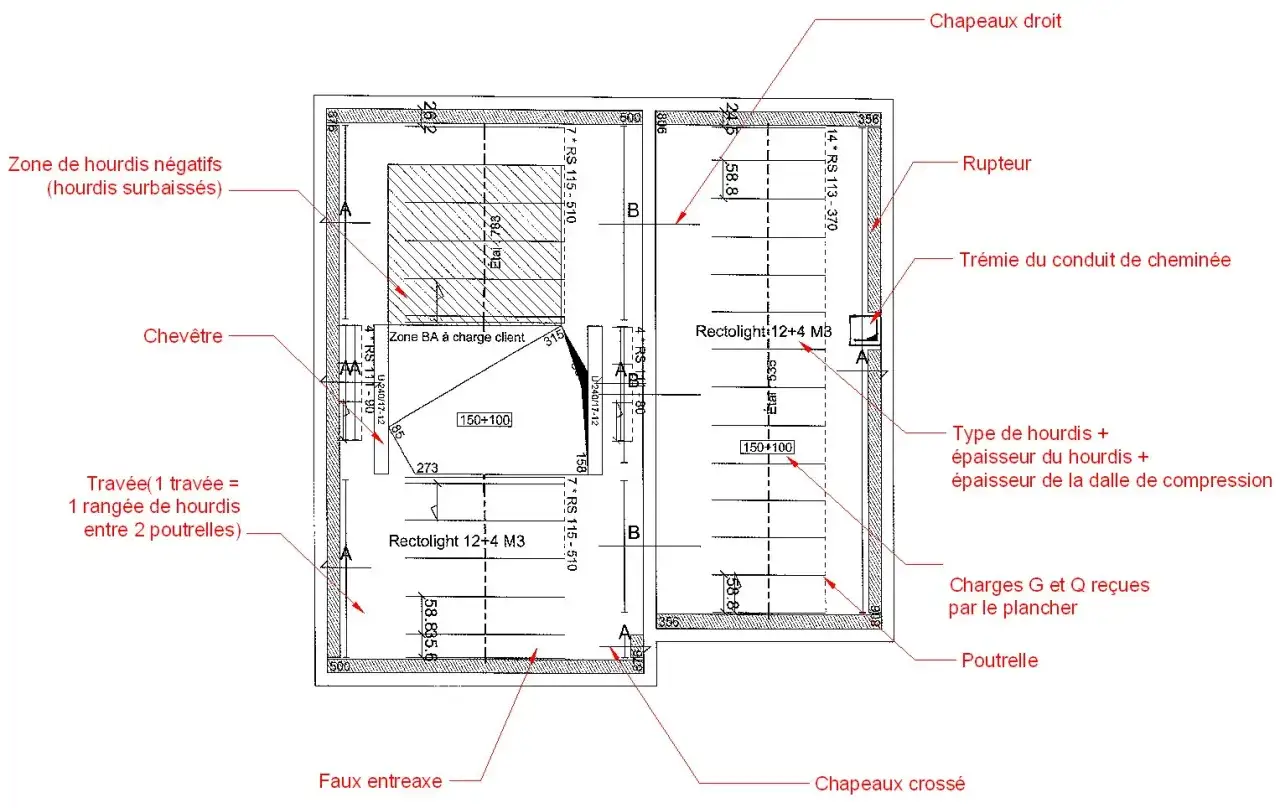

Ce que doit montrer un bon plan de pose
Un bon plan de pose ne se contente pas de dessiner des lignes parallèles. Je veux y lire le sens porteur, le repérage des travées, la position exacte des étais, les appuis disponibles, les réservations et les renforts particuliers. Sur des montages standards, l’entraxe des poutrelles simples est souvent de 60 cm, mais c’est le système choisi et la note de calcul qui font foi, pas l’habitude du chantier.Le calepinage, c’est la manière d’ordonner les éléments sur la travée. Plus il est précis, moins on improvise au moment où les poutrelles arrivent sur site. Voici ce que je vérifie en priorité.
| Élément du plan | Ce qu’il indique | Ce que je contrôle |
|---|---|---|
| Axes de pose | Le point de départ de la première poutrelle et le sens de portée | Que l’axe correspond bien aux murs réels et à la géométrie du chantier |
| Appuis | La longueur d’appui disponible sur maçonnerie ou béton | Que l’appui est propre, continu et suffisant, souvent autour de 4 à 5 cm selon le système |
| Étais | Leur nombre, leur ligne et leur position sous le plancher | Qu’ils sont stables, sur support résistant, et qu’ils ne soulèvent pas les poutrelles |
| Entrevous ou hourdis | Le type d’élément de coffrage et son rôle éventuel en isolation | Que le modèle choisi correspond à la charge, à la hauteur du plancher et aux performances attendues |
| Armatures | Treillis soudé, chaînages, chapeaux de rive et renforts | Que rien n’a été oublié avant le coulage de la dalle de compression |
| Réservations | Trémies, passages de gaines et zones spéciales | Que les chevêtres et renforts sont prévus avant de ferrailler |
Une fois ces repères en place, on peut lire le document sans ambiguïté et préparer la mise en œuvre dans le bon ordre.
Comment je lis le plan avant d’entrer sur le chantier
Je commence toujours par la géométrie réelle, pas par le dessin. La largeur finie, la présence d’une trémie, l’alignement des murs et le niveau des appuis doivent correspondre au plan. Si une cote manque ou si une zone ne semble pas logique, je ne corrige pas à l’œil: je fais préciser.
Le plan fourni par le fabricant ou le bureau d’études n’est pas là pour faire joli. Il sert à verrouiller la pose de la première poutrelle, les files d’étais, les rives, les armatures et la quantité de béton de la dalle de compression. En pratique, je passe par cette grille de lecture:
- Je repère le sens porteur et j’identifie l’axe de départ de la première poutrelle.
- Je contrôle les appuis de rive et je vérifie qu’ils sont propres, plans et porteurs.
- Je lis les zones de trémie, de chevêtre et de charges concentrées avant toute livraison.
- Je compare le plan avec le colisage: poutrelles, entrevous, treillis, chapeaux, planelles et accessoires.
- Je vérifie les indications d’étaiement, parce qu’un appui mal placé déforme le plancher au lieu de le tenir.
Je garde aussi en tête une règle simple: si le plan demande un appui effectif de l’ordre de 4 à 5 cm, je le mesure vraiment, je ne l’estime pas. Une fois cette lecture faite, je peux passer à la pose sans perdre de temps à corriger des incohérences sur place.
La pose pas à pas sur le chantier
Sur le terrain, j’aime travailler dans un ordre simple. Quand on respecte la séquence, la pose d’un plancher poutrelles-hourdis devient beaucoup plus lisible, même sur un chantier serré ou en rénovation.
- Je prépare les appuis: arase propre, murs de même niveau, support débarrassé des gravats et des parties friables.
- Je trace les axes sur les murs avant de poser la première poutrelle, pour éviter le décalage cumulé sur la travée.
- Je mets en place la première file, puis les entrevous de rive qui servent souvent à régler l’écartement des poutrelles.
- Je pose les poutrelles suivantes en suivant exactement le plan, avec un appui suffisant et régulier de chaque côté.
- J’installe les étais à la position prévue, sur un support stable, sans jamais les utiliser pour lever le plancher.
- Je complète avec les entrevous, puis je pose le treillis soudé, les chaînages, les chapeaux de rive et les armatures spécifiques.
- Je termine par le coffrage périphérique et le coulage de la dalle de compression en une opération homogène.
Le point que je surveille le plus, c’est l’étaiement. Il doit soutenir sans forcer. S’il soulève les poutrelles, on perd le réglage du plan, et la dalle ne travaille plus comme prévu. C’est précisément ce qui fait la différence entre un chantier propre et un chantier qu’on reprend plus tard.
Ce qui change en rénovation
En rénovation, le plus grand piège n’est pas le plan lui-même, c’est l’existant. Des murs irréguliers, des reprises anciennes, une hauteur sous plafond limitée ou des appuis affaiblis obligent souvent à corriger avant de poser. Je préfère toujours reprendre une arase que compenser avec des cales bricolées.
Quand le plancher doit aussi participer à l’isolation, le choix des hourdis devient stratégique. Les entrevous en polystyrène sont souvent pertinents au-dessus d’un vide sanitaire ou d’un volume non chauffé, parce qu’ils allègent le plancher et améliorent le traitement thermique. À l’inverse, si je cherche plus d’inertie ou une réponse acoustique plus robuste, je regarde volontiers du côté des entrevous béton. Le bon choix dépend donc du support, de la charge et de l’objectif thermique.
| Situation de rénovation | Solution souvent la plus logique | Pourquoi |
|---|---|---|
| Vide sanitaire ou local froid | Entrevous isolants | Ils facilitent le traitement des déperditions au droit du plancher |
| Manutention difficile | Éléments plus légers | Ils réduisent la pénibilité et limitent les reprises de pose |
| Besoin de masse et de rigidité | Entrevous béton | Ils apportent davantage d’inertie au plancher |
| Façade ou mur ancien à reprendre | Vérification structurelle renforcée | Le raccord entre maçonnerie existante et plancher doit rester fiable |
En façade ou en périphérie, je regarde aussi les ponts thermiques en rive, parce qu’un plancher bien posé mais mal raccordé à l’enveloppe du bâtiment perd vite une partie de son intérêt. Une fois ces contraintes intégrées, on peut passer aux erreurs à éviter sans se raconter d’histoire.
Les erreurs que je vois le plus souvent
La plupart des désordres viennent de détails qui paraissent insignifiants au départ. Sur un plancher poutrelles-hourdis, un appui trop court, un étai mal centré ou une réservation oubliée peuvent coûter une demi-journée de chantier, parfois beaucoup plus.
- Confondre l’appui nécessaire avec un simple contact de la poutrelle sur le mur.
- Poser les étais trop tôt, trop tard ou au mauvais endroit.
- Oublier de vérifier l’horizontalité des murs périphériques avant la première poutrelle.
- Modifier une trémie ou faire passer une gaine sans validation préalable.
- Remplir la dalle de compression avec des incorporations mal placées, ce qui perturbe le ferraillage.
- Déposer les étais avant que le béton ait atteint la résistance requise.
- Sous-estimer une charge ponctuelle, comme un escalier, une cloison lourde ou un conduit maçonné.
Dès qu’un de ces points sort du standard, je ne cherche pas à improviser. Je vérifie le plan, puis je regarde si le bureau d’études doit reprendre la main, et c’est souvent le vrai point de sécurité du chantier.
Quand le bureau d’études doit reprendre la main
Je considère que le plan du fabricant ne suffit plus dès qu’il y a une trémie importante, une charge linéaire, un porte-à-faux, un appui douteux ou une zone sismique. Dans ces cas, le bureau d’études doit recalculer le montage et préciser noir sur blanc le nombre de poutrelles jumelées ou triplées, les renforts de rive et les armatures à mettre en place.
C’est aussi vrai en rénovation lourde, quand l’ancien support n’offre plus la même qualité qu’un ouvrage neuf. Une maçonnerie fatiguée, une reprise de niveau approximative ou un mur qui a déjà travaillé peuvent suffire à changer complètement la logique du plancher. Le bon réflexe, dans ce cas, n’est pas de forcer la pose, mais de faire confirmer le dimensionnement.
Je le vois souvent sur les chantiers mixtes, où l’on veut aller vite parce que tout semble « presque bon ». C’est justement là que les réserves, les charges et les ancrages doivent être revus avec soin. Une fois ce point verrouillé, il ne reste plus qu’à exécuter proprement.
Ce que je garderais sous la main jusqu’à la fin du bétonnage
Je garde toujours le plan de pose accessible sur place, avec une version lisible par l’équipe et une autre annotée au fur et à mesure du chantier. Je photographie aussi les armatures et les points sensibles avant le coulage, parce qu’un bon contrôle visuel vaut mieux qu’une mémoire approximative au moment de la reprise.Le dernier réflexe est simple: je ne retire pas les étais sur un délai arbitraire, je les enlève quand la résistance du béton est réellement compatible avec le chantier et avec les recommandations du système. C’est une habitude de sécurité, pas une précaution excessive. Si le plan est clair, si les appuis sont propres et si les réservations ont été anticipées, le plancher se monte sans friction et la suite des travaux devient beaucoup plus fiable.
